REGÍSTRATE AQUÍAlgunos proyectos adjudicados en 2012 presentan un año de desfase, considerando los plazos de construcción establecidos.
Por: Equipo DF
Publicado: Lunes 29 de julio de 2013 a las 05:00 hrs.
Jéssica Esturillo O.

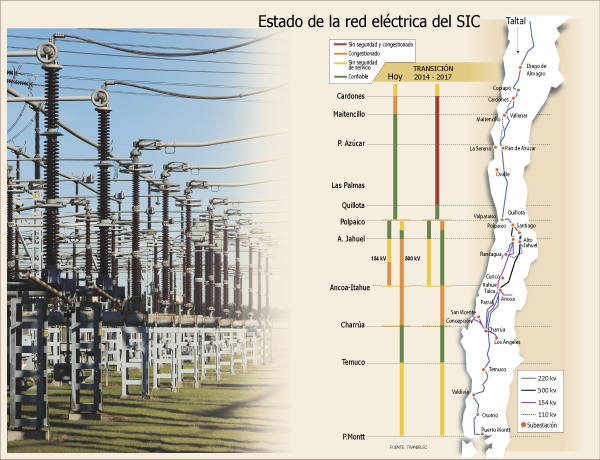

La operación de la principal red eléctrica del país, el Sistema Interconectado Central (SIC), que abastece al 95% de la población nacional, tendrá entre 2014 y 2017 su mayor exigencia, debido a las restricciones de capacidad que presenta actualmente.
De acuerdo con los cálculos del subsecretario de Energía, Sergio del Campo, el gobierno está impulsando proyectos por más de US$ 1.100 millones para superar este déficit, que se presenta hacia el norte y el sur de la Región Metropolitana, afectando la seguridad del sistema y provocando al tos precios en algunos puntos de éste.
Claro que contrario a la intención original de la autoridad, varias de estas iniciativas presentan al menos un año de desfase respecto del plazo de desarrollo de cinco años que fue estipulado en las bases de licitación.
De esta forma, las ocho obras (nuevas y ampliaciones) adjudicadas en mayo y octubre de 2012 y que están ubicadas en distintos puntos del SIC, deberían estar listas en 2017. Sin embargo, la estimación del propio Del Campo es que esas instalaciones -de las cuales sólo tres están en trámite ambiental o ya recibieron sus permisos- entrarían en operación recién hacia fines de 2018.

Otros desfases
Lo anterior se suma al retraso de un año en una importante línea que permitirá traer más energía desde el sur (Ancoa-Alto Jahuel) y cuyas obras están a cargo de la española Elecnor, que en septiembre de 2012 recibió una prórroga, con lo cual este tendido recién entraría en servicio en julio de 2014.
Además, otro tendido que cruza varias zonas urbanas de la Región Metropolitana y que fue licitado hace algunos meses, junto a otras tres iniciativas, simplemente no recibió interesados, lo que obligará a la autoridad a realizar un nuevo concurso.
Sergio del Campo asegura que este escenario de plazos se hace menos favorable, porque aún no está disponible el nuevo sistema de concesiones eléctricas, iniciativa que está en trámite legislativo y pasó a comisión mixta, instancia que recién se constituirá esta semana.
La importancia de este procedimiento, dicen en la industria, es que reduce el tiempo de tramitación de las servidumbres eléctricas de 700 a 150 días, porque cambia los métodos de notificación a los dueños de los terrenos y saca los temas ambientales y urbanísticos de entre las causales de oposición a las concesiones, pues no están en las competencias de la Superintendencia de Electricidad y Combustibles (SEC) y deben ser planteadas ante otras instancias.
La expectativa del gobierno es que al prosperar esta nueva normativa y empalmarla con estas inversiones en desarrollo, sea posible que sus plazos de ejecución pudieran reducirse.
La compañía estadounidense de investigación y desarrollo aplicada a IA para industrias como el cine y la publicidad adquirió la francesa Kinetix, una firma especializada en investigación de modelos en 3D.
Este martes se realizará una junta de acreedores para elegir a una firma para mandatar la venta. Hasta fines de la semana pasada, Landmark Alantra habría presentado la única oferta.
Según estimaciones de la compañía, el modelo genera además ahorros en costos de construcción cercanos a 30% por metro cuadrado respecto del esquema tradicional. El proyecto clínico tiene un costo de $ 556 millones.
La salida del actual ministro de Justicia, Fernando Rabat, de Rodríguez, Vergara & Cia dio paso a reordenamiento de la firma, que sumó nuevos socios, se asoció con Subercaseaux & Hellmich y fortaleció el equipo para enfrentar la cada vez mayor competencia en la industria legal.
Por 25 votos contra 22, la Sala aprobó una indicación que establece que los menores de dos años serán los titulares del derecho. El ministro del Trabajo, Tomás Rau, defendió que este corresponde a la persona trabajadora y, tras la votación, formuló reserva de constitucionalidad.
El recinto médico tiene más de 10.500 metros cuadrados construidos y su operación permitirá fortalecer la red asistencial de la zona, pues cuenta con 94 camas de hospitalización, además de servicios de urgencia y equipamiento de diagnóstico apoyado por Inteligencia Artificial.
Solo en la comuna de Santiago existen 1.357 inmuebles de conservación histórica y 18 zonas de conservación histórica, activos que podrían beneficiarse de procesos de reconversión y revitalización urbana.
