Adjudicación de megalínea eléctrica entre Antofagasta y Santiago se aplaza hasta diciembre
Tendido Kimal-Lo Aguirre tenía contemplado este hito el 29 de octubre. Dificultades de empresas internacionales, debido a las restricciones por la pandemia, motivaron el ajuste en el cronograma.
Por: Karen Peña C.
Publicado: Miércoles 12 de mayo de 2021 a las 04:00 hrs.
Noticias destacadas
Ajustes en el calendario tendrá la licitación del emblemático proyecto Kimal-Lo Aguirre, una obra de transmisión en corriente continua de 1.500 kilómetros que implica US$ 1.480 millones, luego de que el 1 de febrero el Coordinador Eléctrico efectuara el llamado al proceso. Los ajustes de fechas se realizan después que Ministerio de Energía publicara un decreto en el Diario Oficial.
De acuerdo al escrito, a través de una carta, el 5 de mayo el organismo que supervisa el sistema eléctrico le informó que, en el marco del período para consultas de la licitación pública del proyecto que finalizó el 22 de abril, habían recibido consultas respecto de la posibilidad de otorgar un plazo adicional para preparar los estudios y antecedentes requeridos para la presentación de ofertas. Se solicitaba, en definitiva, tener presente los antecedentes expuestos para viabilizar una extensión del plazo.

Así, según la cartera liderada por el ministro Juan Carlos Jobet, es “pertinente ampliar el plazo máximo para la licitación y adjudicación del proyecto para que los proponentes puedan contar con un mayor plazo para la presentación”.

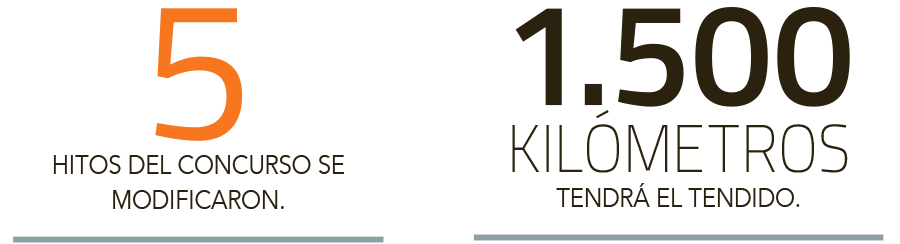

Por esto, de acuerdo al escrito, se resolvió establecer que el plazo máximo para la licitación y adjudicación de la megalínea vencerá el 13 de diciembre, dejando sin efecto la fecha previamente establecida que era el 29 de octubre. De esta forma, el Ministerio de Energía decidió extender cinco hitos del calendario desde los plazos para la presentación de propuestas hasta la adjudicación de la iniciativa.
Consultados por esta modificación, desde el Coordinador Eléctrico indicaron que, “ante consultas formuladas por los participantes en el proceso de licitación, solicitamos al Ministerio de Energía una extensión del plazo para adjudicar la obra. Dicha extensión será de 43 días, conforme lo dispuesto en el decreto publicado el 11 de mayo”.
En concreto, según el calendario que publicó el organismo en su sitio web en horas de la tarde,se mantuvo el hito más próximo que es el plazo máximo para modificaciones a las bases, estipulado para hoy. Sin embargo, la recepción de propuestas, que estaba fijado desde el 2 al 4 de agosto, quedó finalmente desde el 28 al 30 de septiembre hasta las 17.00 horas.
Luego, la apertura de ofertas administrativas y técnicas, contemplada para el 5 de agosto, se realizará el 1 de octubre. Mientras, la apertura de las ofertas económicas transitó desde el 25 de octubre al 6 de diciembre. De esta manera, la entrega de la declaración jurada de ajuste al valor máximo de ofertas fijado por la Comisión Nacional de Energía (CNE) cuando corresponda, pasó del 28 de octubre al 10 de diciembre.
Y, como último paso, las nuevas fechas obligó a que la adjudicación del proyecto, fijada para el 29 de octubre, se realice en definitiva el 13 de diciembre.
Según fuentes conocedores del proceso, los plazos se vieron alterados, principalmente, debido a la pandemia por el Covid-19, ya que habría muchas empresas internacionales interesadas en la iniciativa que no pudieron hacer evaluaciones en terreno o enviar ingenieros al país por las restricciones de viaje, lo que se acrecentó con el cierre de las fronteras.
La obra permitirá conectar el norte y el centro del sistema eléctrico una vez que inicie operaciones a fines de 2028.
Te recomendamos
Aguas del Valle repone suministro en Ovalle con agua solo para uso sanitario tras emergencia por turbiedad del río Limarí
La medida busca mantener condiciones básicas de higiene en los hogares mientras las intensas precipitaciones y la extrema turbiedad del río Limarí impiden producir agua potable. Para consumo humano, la empresa mantendrá operativos 50 estanques con agua potable distribuidos en distintos sectores de la ciudad.
¿Sala cuna igual para todos? estudio advierte que el proyecto tendrá impactos desiguales por región y que el copago limitaría sus efectos
Así lo expone un análisis del Observatorio Territorial de la UAI, el cual reitera que es crucial observar el impacto local que tendría una política pública de este tipo.
BRANDED CONTENT
¿Qué se necesita para transformar una montaña en un destino de clase mundial?
En este episodio de Fuera de Pista, conversamos con Dominique Rudloff, quien lidera una de las transformaciones más ambiciosas de la industria de la nieve en la región: consolidar a Valle Nevado como parte del hub de ski más importante de Sudamérica.
Santander lanzó una nueva campaña que permitirá a sus clientes ser testigos en vivo de un Grand Prix
La campaña permitirá a clientes que contraten y/o ya tengan una Cuenta Digital Santander participar por un viaje para asistir a una de las fechas más esperadas del calendario de la Fórmula 1, fenómeno que vive un fuerte auge a nivel mundial y también en Chile.
Instagram
Facebook
LinkedIn
YouTube
TikTok
